إمداد الطاقة المستقل للجزيرة

مشروع البكالوريوس: تصميم نظام الطاقة المستدامة

مفهوم جزيرة الطاقة المتجددة

وصف المشروع

شمل هذا المشروع المكتمل بنجاح لدرجة البكالوريوس تطوير مفهوم شامل لجعل إمداد الطاقة للجزيرة مستقلاً ومستداماً بالكامل. كان الهدف الأساسي هو تصميم نظام يعتمد حصرياً على مصادر الطاقة المتجددة، قادر على تلبية الطلب الكامل على الطاقة لسكان الجزيرة وصناعة السياحة.

اعتبر المشروع أيضاً التكامل مع البنية التحتية الموجودة مثل النقل، مما يضمن نهجاً شاملاً للتنمية المستدامة للجزيرة.

التحديات

خطة هيكل المشروع

التنبؤ الدقيق لاحتياجات الطاقة التي تتقلب يومياً وموسمياً، خاصة مع تأثير السياحة على أنماط الطلب.

الجدوى التكنولوجية والاقتصادية

اختيار مزيج أمثل من التقنيات المتجددة وحلول تخزين الطاقة التي تكون موثوقة تقنياً وقابلة للتطبيق اقتصادياً.

إدارة المخاطر الشاملة

تحديد والتخطيط لمجموعة واسعة من المخاطر المحتملة، بما في ذلك تكاليف الاستثمار الأولية العالية والتغيرات السياسية وتوقعات الطقس غير الدقيقة وضمان القبول العام للمشروع.

الحل والمنهجية

كـ مدير المخاطر المعين للفريق، لعبت دوراً حاسماً في ضمان جدوى المشروع وقوته. كان نهجي منتظماً واستباقياً:

  • تحليل المخاطر المتعمق: قيادة إنشاء مصفوفة مخاطر مفصلة، تحديد احتمالية وتأثير كل تهديد محتمل مع استراتيجيات تخفيف محددة للعناصر عالية المخاطر.
  • تخطيط التخفيف: اقتراح حلول تشمل التخطيط الموجه للمستقبل وأنظمة تخزين الطاقة للأحمال القصوى ومصادر المواد المحلية واستطلاعات الرأي العام لقبول المجتمع.
  • إدارة المشاريع المنظمة: مساهمات نشطة في التخطيط العام للمشروع، بما في ذلك تطوير خطة هيكل المشروع (PSP) ومخطط جانت لتعريف المهام الواضح والتتبع.

إدارة المشروع

خطة هيكل المشروع

خطة هيكل المشروع (PSP) لتقسيم المشروع إلى مراحل قابلة للإدارة

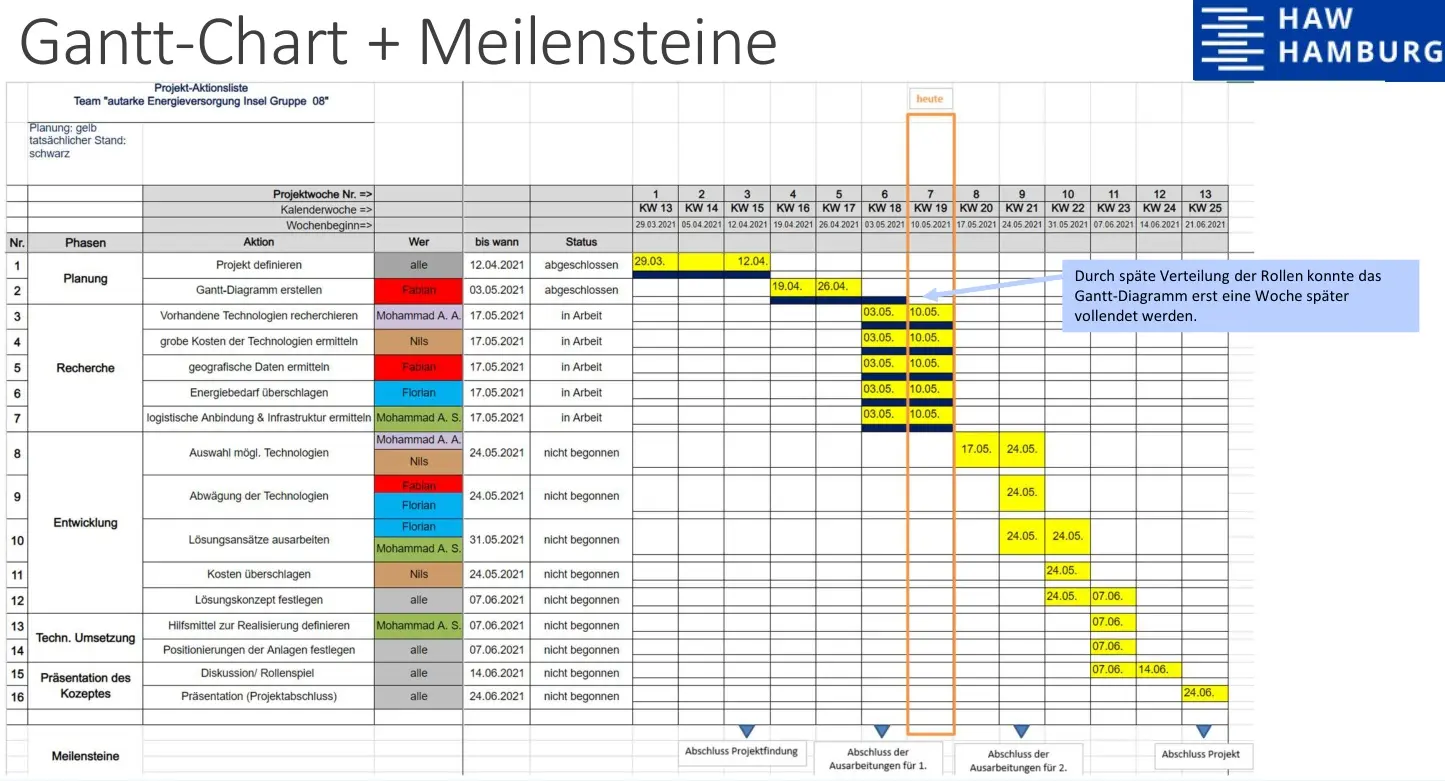

مخطط جانت لتخطيط المشروع

مخطط جانت المستخدم لإدارة الوقت وتتبع معالم المشروع

النتائج والمخرجات

تسليم مفهوم ناجح

تسليم مفهوم شامل ومدروس جيداً تم تقديمه بنجاح وموافقة عليه

خطة قوية وواقعية

تركيز إدارة المخاطر ضمن أن المفهوم كان سليماً تقنياً ومقاوماً للتحديات الحقيقية

إظهار القيادة

أظهر القدرة على التفكير النقدي حول الأنظمة المعقدة والمساهمة في إدارة المشاريع الفعالة القائمة على الفريق

المهارات الأساسية المُظهرة

إدارة المشاريع تحليل وإدارة المخاطر هندسة النظم تطوير المفاهيم أنظمة الطاقة المتجددة تحليل الجدوى التقنية والاقتصادية
